«Почему нас каждый год должна волновать проблема начала отопительного сезона на «Новой энергетике»? Мало того, что воды горячей нас лишают на всё лето уже много лет!!! Почему на 15 августа на котельной ничего не делается? Через месяц начало отопительного сезона!!!!» – такой отклик от жительницы южной части города Татьяны Саночкиной мы получили на материал о подготовке Полевского к отопительному сезону, опубликованный в прошлом номере. Думается, он сегодня отражает общее настроение «южан». Вот что пишет в редакцию другая полевчанка, Надежда Белькова: «Сколько лет уже одно бла-бла-бла. Кто инициировал строительство котельной?! А теперь видно, как «Новая энергетика» наплевательски относится к своим обязанностям. Им всё равно, как будут люди выживать зимой».
Люди десятилетие не получают того, за что платят и на что имеют законное право, они устали добиваться справедливости, их эмоции понятны. А надежды на то, что в этом году ситуация в корне изменится, снова нет. Начало отопительного сезона опять под вопросом. Журналисты «Диалога» бывают на штабе по подготовке к отопительному сезону каждую неделю. Вопросы к «Новой энергетике», как правило, звучат в пустоту: представители компании на заседаниях если и присутствуют, то всегда разные, и выдают одну и ту же фразу: «Денег на подготовку нет». Директор «Новой энергетики» Евгений Дюльдин, который, вероятно, мог бы внести ясность во все вопросы, на штабе не присутствовал ни разу.
В 2011 году с вводом новой котельной у жителей появилась надежда на достойное коммунальное будущее: бесперебойное тепло в квартирах, качественную горячую воду круглый год, снижение тарифов на отопление… Администрация Дмитрия Филиппова принимала решение о строительстве новой котельной исходя из желания решить проблемы ЖКХ «юга». Администрация Александра Ковалёва также прилагала максимум усилий, чтобы отопительный сезон начинался и проходил без проблем.В какой момент стратегия, одобренная всеми участниками начавшегося дела, развалилась? Почему руководство объекта, который внушал уважение своей мощью, сегодня не справляется со своими обязательствами ни перед своими поручителями, ни перед жителями, ни перед поставщиками энергоресурсов, ни перед собственным коллективом?
Тему строительства и дальнейшей работы котельной редакция отслеживала в течение всех семи лет её существования. Архив «Диалога» открывает перед читателем всю историю: как всё начиналось и что мы имеем сейчас.
Весной 2016 года «Диалог» писал, что с подачи «Новой энергетики» администрация и Дума ПГО выделили из муниципального бюджета средства на установку в котельной цеха химводоподготовки. Это, действительно, необходимо, поскольку неочищенная вода в буквальном смысле разъедает и без того уязвимые сети.
Второй год в город на капитальный ремонт сетей южной части города из области поступают большие средства. Без химводоподготовки пара лет – и трубы снова придут в негодность. Но, позвольте, где тот цех, который презентовали журналистам в 2011 году? После сдачи объекта в эксплуатацию приглашённые, в том числе журналист «Диалога», своими глазами видели цех химводоподготовки. Если это был не он, что тогда нам показывали? А если это был он, куда он делся?
Ещё один вопрос, оставшийся риторическим: почему до сих пор вода для котельной берётся из Верхнего пруда, о непригодности которого так много говорят?
Мы подготовили выдержки из материалов, которые печатала газета «Диалог», о работе основного источника теплоснабжения.
Презентуя новый объект представителям МинЖКХ и администрации округа, руководитель «Новой энергетики» Евгений Дюльдин (крайний справа) гарантировал, что теплоснабжение южной части города перейдёт на новый качественный уровень.
Фото из архива редакции газеты "Диалог"
2010 год. Запуск отопительного сезона 1 октября
«Диалог» № 62 от 11.08.2010
Стартовала разработка проекта новой котельной на 60 мегаватт. Энергообъект станет основным источником теплоснабжения южной части города.
Дмитрий Филиппов, глава ПГО:
– Планируем запустить котельную осенью 2011 года. Основной момент, «южане» будут обеспечены водой необходимого качества. Здесь, рассматривая несколько вариантов, мы остановились на более приемлемом – освоении Верхнечусовского месторождения (стоимость проекта 57 миллионов рублей). Мы отправили заявку и предложения в Москву, где нам обещали содействие в финансировании из федерального бюджета для освоения месторождения и реконструкции сетей южной части города.
Разработчик проекта ООО «Новая энергетика» зарекомендовало себя как ответственный партнёр не только на областном уровне, но и на российском рынке тепловых услуг. Кроме того, именно это предприятие было рекомендовано Министерством энергетики и ЖКХ Свердловской области.
«Диалог» № 74 от 22.09.2010
Городская администрация при поддержке Министерства энергетики и ЖКХ выступила заказчиком и координатором программы «Развитие системы теплоснабжения ООО «Новая энергетика» Полевского городского округа на 2010–2015 годы». Объём инвестиций, предусмотренных программой, составил 242,4 миллиона рублей.
В описании производственного процесса говорится, что котельная будет двухуровневая, в ней будет установлено 4 итальянских газовых водогрейных котла и другое теплотехническое оборудование, система химводоподготовки, вентиляционные установки и многое другое в соответствии с современными требованиями. Одна из стен здания будет выполнена с возможностью её переноса и увеличения площади для наращивания тепловой мощности котельной с установкой дополнительного котла.
Подача исходной воды будет осуществляться от артезианской скважины. Сейчас водозабор на котельную идёт из Верхнего пруда, пробы горячей воды уже много лет не соответствуют санитарным нормам. По проекту ООО «Новая энергетика» вода будет поступать из другого источника.
У нового энергообъекта затраты на производство тепловой энергии будут существенно ниже, поэтому тарифы на теплоснабжение понизятся, утверждают разработчики.
2011 год. Запуск отопительного сезона 1 октября
«Диалог» № 66 от 24.08. 2011
По информации владельцев котельной, строительные и монтажные работы проходят в соответствии с графиком. О переносе сроков начала отопительного сезона пока речь не идёт.
«Диалог» № 74 от 21.09.2011
Дмитрий Филиппов, глава ПГО:
– На строящейся котельной ООО «Новая энергетика» побывала комиссия Госстройнадзора. Члены комиссии удовлетворены ходом строительства и разрешили приступить к пусконаладочному режиму работы с учётом устранения ряда замечаний.
«Диалог» № 78 от 5.10.2011
Котельная «Новой энергетики» официально запущена. Котельная Полевского криолитового завода, которая прежде снабжала теплом южную часть города, отключена, впоследствии – демонтирована.
В южной части города отопительный сезон начался позднее планируемых сроков в связи с завершением работ по наладке оборудования новой котельной ООО «Новая энергетика».
С 1 октября 2011 года поставщиком теплоснабжения и горячего водоснабжения на «юге» является ООО «СК «Новая энергетика». Новый объект возведён фактически за четыре месяца. Затраты на вырабатываемую тепловую энергию у новой котельной будут значительно ниже, так как котельная располагается на 3,2 километра ближе к потребителям и укомплектована современным оборудованием, что позволит сократить энергопотребление и уменьшить количество обслуживающего персонала. В результате стоимость гигакалории тепла для расчёта тарифа по теплоснабжению для населения будет на 3,1% меньше. Котельная оборудована двумя баками-аккумуляторами по 300 кубических метров, двумя ёмкостями для хранения резервного топлива на 50 кубических метров. Здесь установлено пять котлов, на сегодняшний день для нормального режима обогрева всего жилого фонда достаточно одного.
«Диалог» № 80 от 12.10.2011
Глава ПГО Дмитрий Филиппов пообещал со следующего года бесперебойную подачу горячей воды в летний период, за исключением нескольких недель, необходимых для профилактических работ.
«Диалог» № 82 от 19.10.2011
В квартирах у жителей южной части города без объявлений резко понизилась температура воздуха.
Константин Ткач,директор ООО «Сетевая компания «Новая энергетика»:
– В настоящее время действуют два котла – этого вполне достаточно для поддержания необходимой температуры теплоносителя при нынешней погоде. Никаких срывов нет, работают три сетевых насоса. Никаких внеплановых остановок котельной не было. К сожалению, распространяется информация о внештатных ситуациях. Это неправда. На самом деле в четверг была плановая остановка. Это необходимо для того, чтобы подготовиться к врезке узла учёта и врезать две задвижки на 400-й магистрали – зимой при внештатных ситуациях на сетях мы можем оперативно реагировать.
2012 год. Запуск отопительного сезона 18 сентября
Когда котельная «Новой энергетики» только начинала работать, специалисты компании утверждали, что это самый современный энергообъект, оснащённый по самым последним требованиям.

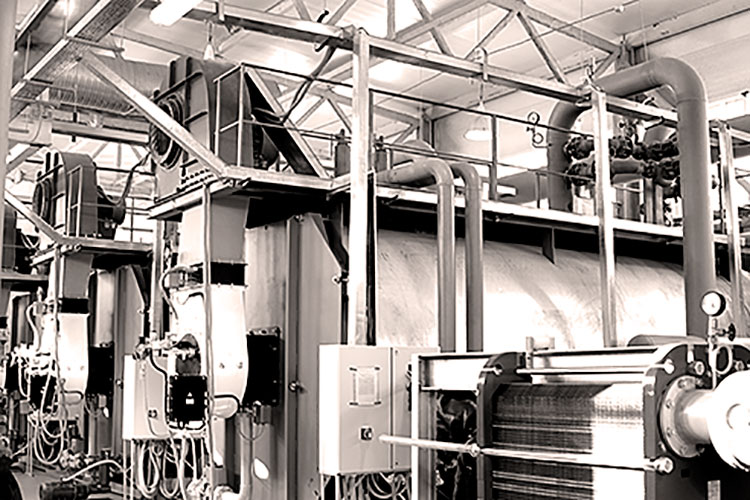

Котельная
Новая водогрейная котельная с установленной мощностью 60,0 мВт. Она отапливает 462 отдельно стоящих здания, из них 318 – здания жилого фонда, многоэтажное жильё и частная застройка. В качестве основного теплового оборудования использованы пять газовых водогрейных котлов Buderus (производства Германии) с рабочим давлением 6 бар, температурным графиком 105/80 градусов Цельсия и суммарной тепловой мощностью 60 мВт.
Цех химводоподготовки
Вода из Верхнего пруда поступает в данный цех, где её хлорируют, потом она проходит процесс коагуляции. С его помощью воду очищают от взвеси – инородных частиц. После очистки отстаивают и подают на осветлительные фильтры (их шесть). Вода проходит через фильтры с антрацитовой крошкой разной фракции, а потом очищается через активированный уголь. На выходе из цеха в воду добавляется ингибитор. Этот элемент способствует обволакиванию труб в процессе передачи ресурса потребителю. В цехе установлены технологические счётчики с точной дозацией ингредиентов. Сетевая компания «Новая энергетика» имеет аккредитованную химическую лабораторию.
После химводоподготовки вода подаётся в котельную, там в неё добавляют химический реагент, который блокирует кислород. Дальше процессы проходят в баках-мешалках и контактных резервуарах, после них реагент нейтрализуется и попадает в баки- осветлители, где окончательно проходит обработку по запаху, цвету, составу. После всех стадий вода попадает в баки-аккумуляторы (их два), мощность каждого 300 кубических метров, затем в теплообменники, где после нагрева выше 40 градусов все химические реагенты распадаются окончательно. После всей этой процедуры вода попадает в сеть и подаётся жителям южной части города.
Фото из архива редакции газеты "Диалог"

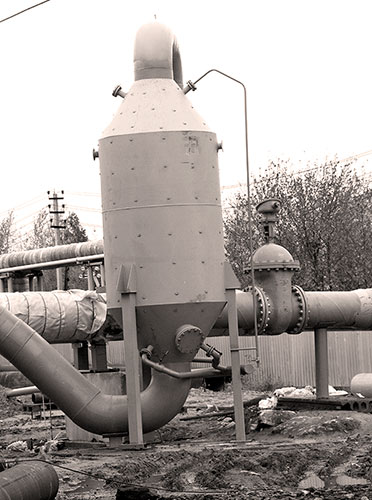

Гравитационный инерционный грязеуловитель, или, проще говоря, грязевик. Он установлен в 2012 году. Вся использованная вода, которая идёт из города на котельную, сначала поступает в него. Под воздействием центробежной силы в грязеуловителе будет удаляться взвесь, после чего уже очищенная вода будет подаваться на теплообменники котельной. С помощью грязевика удерживаются грязь и шлак, они не будут попадать в теплообменники и эффективность подогрева воды для тепловой сети увеличится.
По материалам сайта polevsk.midural.ru (июнь 2012 года)
«Диалог» № 14 от 22.02.2012
С начала нового, 2012 года в квартирах у «южан» снова холодно.
Михаил Гробов, начальник Полевского филиала ООО «СК «Новая энергетика»:
– Проблемы, имеющиеся сегодня, в основном вызваны вынужденной подачей тепла «в обход» в связи с выходом из строя прямого трубопровода, идущего от Криолитового завода, и с огромными потерями тепла при транспортировке – здесь сказывается состояние теплосети в целом. Отсутствие необходимой изоляции труб, многочисленные утечки – всё это, конечно, негативно влияет на конечный результат.
Горячая вода всё ещё неудовлетворительного качества.
Александр Баранов, начальник участка котельных:
– Для предварительной подготовки воды специально был построен участок химводоочистки, но пока ещё не в полном объёме. В процессе задействовано не всё оборудование. Работы по монтажу и наладке для введения в строй всех имеющихся мощностей водоочистки планируем завершить в марте-апреле. Но главное – все фильтры-осветлители, улавливающие механические включения и различные твёрдые частицы, давно пущены в работу. Также вся вода проходит процедуру очистки от железа и избытка кислорода. Поэтому повторения сложившейся ситуации, думаю, не будет.
«Диалог» № 42 от 30.05.2012
На капитальный ремонт тепловых сетей южной части города из местного бюджета выделено 10 миллионов рублей и 30,9 миллиона рублей – из областного бюджета по целевой программе «Развитие жилищного комплекса в Свердловской области» на 2011-2015 годы. Заменено 20 километров труб.
«Диалог» № 44 от 06.06.2012
Для улучшения качества воды «Новая энергетика» запускает собственную аналитическую лабораторию. Новый источник забора более чистой воды так и не освоен.
Валентина Бородина, заместитель главного инженера СК «Новая энергетика»:
– Забор воды осуществляется из Верхнего пруда, откуда по техническому водоводу вода поступает на котельную для последующего нагрева, далее – в самой котельной и на выходе горячей воды в разводящую сеть. Анализ воды из пруда, воды на выходе из котельной, воды в разводящей сети и воды после прохождения через домовую теплосистему даёт полную картину происходящего.
Фото из архива редакции газеты "Диалог"
«Диалог» № 46 от 13.06.2012
В Интернете от очевидцев расходится информация о том, что на котельной «Новой энергетики» произошёл взрыв.
Дмитрий Филиппов, глава ПГО:
– Данная информация совершенно не соответствует действительности: никакого взрыва не было. Ярким и простым наглядным подтверждением этому является наличие на своих штатных местах всех стёкол в здании котельной. Кстати, в данном производственном помещении остекление технически рассчитано так, чтобы в случае возникновения серьёзной внештатной ситуации стёкла послужили ещё одним дополнительным аварийным клапаном.
«Новая энергетика» презентовала запущенный цех химводоподготовки.

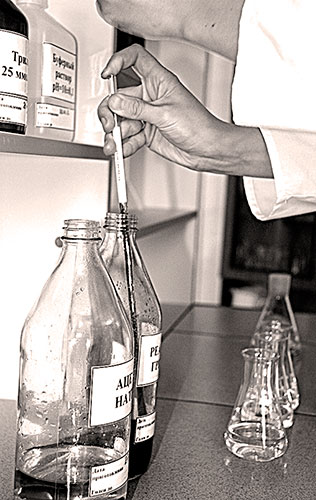

Ирина Петина, начальник лаборатории Полевского филиала СК «Новая энергетика» (во время визита на котельную представителей администрации и Думы ПГО):
– Вода проходит несколько степеней очистки. На предварительном этапе происходит добавка химических реагентов, удаляющих из состава взвешенные частицы и предотвращающих химическое взаимодействие воды с внутренней поверхностью трубопроводов. Пройдя все этапы очистки, вода попадает в баки-аккумуляторы, общей ёмкостью 600 кубометров, откуда после подпитки сетевой водой уже поступает в котельную. Отбор воды для проведения анализов производится как минимум два раза в день.
Антон Артемьев, главный инженер Полевского филиала СК «Новая энергетика»:
– В настоящее время участок химводоподготовки работает в полном объёме.
«Диалог» № 54 от 11.07. 2012
На первом году работы «Новая энергетика» начинает копить долги перед поставщиками энергоресурсов.
Директор МУП «Ритуальные услуги» Венер Бикбулатов высказался по проблеме оплаты Полевским филиалом СК «Новая энергетика» предоставленных услуг. В свою очередь руководитель Полевского филиала СК «Новая энергетика» Александр Баранов сообщил о том, что 4 июля котельная в 10.00 за долги отключена от электроснабжения.
Глава ПГО Дмитрий Филиппов вёл переговоры с поставщиками энергоресурса Межрегиональной распределительной сетевой компанией Урала, Свердловэнерго и СК «Новая энергетика» о восстановлении поставок электроэнергии на стратегический объект южной части. Вопрос удалось решить, подачу электрической энергии на котельную возобновили.
2013 год. Запуск отопительного сезона 27 сентября
«Диалог» № 77 от 02.10.2013
От жителей южной части города в администрацию ПГО поступают жалобы на качество горячей воды и недостаточное теплоснабжение.
Константин Ткач, директор «Новой энергетики»:
– Вода, которая приходит из полевского водохранилища, после системы химводоподготовки полностью соответствует нормативным требованиям СанПиН по показателям цветности, мутности и запаха. Но так как сети забиты грязью и находятся в плачевном состоянии, то к потребителям она приходит низкого качества. Поэтому мы вынуждены аварийно останавливать котельную: забиваются датчики, теплообменники.
Справка: При подготовке к отопительному сезону 2013–2014 ремонтные работы текущего и капитального характера на тепловых сетях города выполнены на 8,525 миллиона рублей, ещё 3 миллиона выделено из бюджета ПГО дополнительно. В южной части Полевского в летний период произведена замена 0,23 километра ветхих тепловых сетей.
2014 год. Запуск отопительного сезона 2 октября
«Диалог» № 28 от 16.04.2014
Всю зиму 2013–2014 жители южной части претерпевали глобальное похолодание в своих квартирах.
За отопительный сезон на котельной произведено 11 остановок, все были вынужденными. В результате – промерзание домов и все вытекающие из этого проблемы.
Дмитрий Коробейников, первый заместитель главы администрации ПГО:
– Проблему теплоснабжения южной части города можно рассматривать в нескольких плоскостях: технической – мощности котельной не хватает для обогрева концевых районов южной части, и управленческой – отсутствие слаженной работы между субъектами коммунальной системы при подготовке и эксплуатации сетей и котельной. А именно: компанией «Новая энергетика», подведомственная котельная которой занимается генерацией тепловой энергии, Региональной сетевой компанией, которая арендует существующие сети и осуществляет «транспорт» тепла, и управляющими компаниями, закольцовывающими весь процесс непосредственно в домах.
«Диалог» № 41 от 04.06. 2014
26 мая 2014 года в Полевском зарегистрировано новое муниципальное унитарное предприятие «ЖКХ «Полевское», которое создано для того, чтобы решать проблемы коммунальной сферы «юга».
«Диалог» № 64 от 27.08. 2014
Руководство «Новой энергетики» заявляет о финансовом кризисе на предприятии. Объект за долги отключён от электричества и газа, подготовка к отопительному сезону не ведётся.
Александр Ковалёв, глава ПГО:
– Котельная была предложена для выкупа муниципалитету за 280 миллионов рублей. Разумеется, эта сумма для нас неподъёмная. Мы пошли по варианту аренды. Пакет документов полностью готов и согласован с собственниками котельной – компанией «Новая энергетика».
«Диалог» № 68 от 10.09. 2014
Предложенный вариант решения проблемы – аренда котельной – «Новой энергетикой» отклонён. В качестве альтернативы предпринимаются попытки вести переговоры по заключению договора подряда между «Новой энергетикой» и МУП ПГО «ЖКХ «Полевское». В этом случае сотрудники двух предприятий совместными усилиями готовили бы котельную к началу отопительного сезона. Но руководство «Новой энергетики» на договорённости не идёт.
Долги компании «Новая энергетика» перед ресурсоснабжающими предприятиями исчисляются десятками миллионов рублей.
«Диалог» № 70 от 17.09. 2014
К запуску отопительного сезона в южной части Полевского подключается Министерство ЖКХ Свердловской области.
Александр Ковалёв, глава ПГО:
– По нашей инициативе состоялась встреча в Министерстве энергетики и ЖКХ Свердловской области в присутствии министра Николая Смирнова и всех заинтересованных сторон. Министр настоятельно рекомендовал компании «Новая энергетика» обеспечить подготовку котельной к отопительному сезону. Собственно, данная обязанность лежит на компании по закону. Также проведено совещание с поставщиками ресурсов предприятиями «Севергаз» и «Свердловэнергосбыт», где приняты решения, касающиеся подачи газа и электроэнергии.
Дмитрий Коробейников, первый заместитель главы администрации ПГО:
– Мы вынуждены принимать оперативные меры. МУП «ЖКХ «Полевское» за свой счёт приобретает оборудование, которое необходимо для ремонтных работ на котельной. В данный момент работы по подготовке объекта к запуску уже ведутся.
«Диалог» № 76 от 08.10. 2014
2 октября при вмешательстве МинЖКХ отопление подано в южную часть города.
Александр Ковалёв, глава ПГО:
– Сейчас остро стоит вопрос по дальнейшему техническому обеспечению котельной. В октябре у её собственников – компании «Новая энергетика» – состоится два судебных процесса, один из которых со Сбербанком. Данной кредитной организации приходится решать вопрос возвращения займов, выданных «Новой энергетике». Мы же стараемся выстраивать взаимоотношения с собственниками котельной так, чтобы важный энергообъект ни при каких обстоятельствах не остановился.
2015 год. Запуск отопительного сезона 21 октября
«Диалог» № 46 от 17.06. 2015
Котельная «Новая энергетика» вновь отключена от газа и электричества. Компания имеет задолженность перед «Уралсевергазом» в размере 72 миллионов и 15 миллионов перед «Энергосбыт Плюс».
«Диалог» № 74 от 23.09. 2015
Во избежание проблем прошлых лет муниципальное коммунальное предприятие «ЖКХ «Полевское» заключает договор с «Новой энергетикой», в котором прописаны необходимые технические условия.
Венер Бикбулатов, директор МУП «ЖКХ «Полевское»:
– Сошли на нет все споры по температурному графику. Более того, мы настояли, чтобы договор был заключён до 31 декабря 2016 года, дабы избежать отсутствия горячего водоснабжения в летний период.
2016 год. Запуск отопительного сезона 11 октября
«Диалог» № 2 от 13.01. 2016
В первые дни нового года в 30 многоквартирных домах «юга», в ряде школ и детских садов резко остыли батареи.
Попытки представителей администрации и муниципального коммунального предприятия зайти на котельную и выяснить, в чём дело, не увенчались успехом – у охраны котельной было чёткое распоряжение руководства никого не впускать. Сломить «заслон» удалось только при вмешательстве прокуратуры.
На поверку оказалось, что на котельной не соблюдается ни один из установленных и гарантированных договором параметров теплоносителя (горячей воды): ни по объёму, ни по температуре, ни по давлению. Более того, теплообменники в неисправном состоянии, они забиты грязью и не промываются. Ни о какой химводоочистке даже речи нет. Вода жителям южной части поступает прямиком из пруда, отсюда её цвет и запах.
Прокуратура сообщила, что за несоответствие температуры теплоносителя уже вынесено постановление о возбуждении административного дела на руководителя «Новой энергетики».
С холодными батареями и в отсутствии горячей воды «южане» прожили 10 дней.
Фото из архива редакции газеты "Диалог"
«Диалог» № 24 от 30.03. 2016
Для установки нового оборудования и проведения ремонтных работ котельную снова остановили – ещё два дня без отопления и горячей воды.
С подачи руководства «Новой энергетики» администрация ПГО и Дума ПГО принимают решение о выделении субсидии МУП «ЖКХ «Полевское», которую в рамках договорённости о взаиморасчётах направляют «Новой энергетике», – 5,5 миллиона рублей на новое оборудование для очистки воды.
«Диалог» № 77 от 28.09. 2016
Познакомиться с состоянием котельной в преддверии отопительного сезона приехали представители администрации ПГО и Думы ПГО.
Надежда Сидорова, главный инженер ООО «Новая энергетика»:
– В январе из-за залпового выноса грязи вышло из строя оборудование и работа котельной практически остановилась. Перед началом сезона на объекте делается всё, чтобы подобная ситуация не повторилась. Сегодня котельная практически готова к началу сезона.
В результате переговоров руководства администрации ПГО с поставщиками ресурсов котельную «Новой энергетики», несмотря на долги, подключили к газо- и электроснабжению.
Начата установка оборудования для химводоподготовки. По словам директора подрядной организации доцента кафедры водного хозяйства Уральского федерального университета Георгия Браяловского, оборудование к новому отопительному сезону практически готово:
– Надеемся к новому году получить значительное улучшение качества горячей воды, поступающей в дома жителей.
По контракту специалисты из УрФУ должны были закончить работы на котельной до июня 2017 года. Главным итогом их усилий должна стать чистая горячая вода в домах «южан», соответствующая всем санитарным нормам и температурным графикам.
2017 год. Запуск отопительного сезона ???
«Диалог» № 4 от 18.01. 2017
Котельная снова аварийно остановлена.
13 января во всей южной части города остановлено теплоснабжение. Поток звонков обрушился в аварийно-диспетчерскую службу южной части (500 заявок) и на горячую линию администрации округа (182 жалобы). Людям объясняли, что на котельной «Новой энергетики» проходят ремонтные работы и что они закончатся в районе полудня. По факту тепло добралось до квартир затемно.
Павел Казаков, заместитель главы администрации ПГО:
– «Новой энергетике» пришлось остановить котельную для замены четырёх задвижек на теплообменниках, которые вышли из строя. Уже несколько недель котельная не выдаёт требуемые объёмы тепловой энергии по причине того, что теплообменники забиты грязью и не выполняют свою функцию. Их необходимо постоянно промывать. Остановка на котельной – аварийная. По большому счёту, это ЧП.
Администрация округа направила письма в правительство Свердловской области и прокуратуру города Полевского о сложившейся кризисной ситуации и о проблемах, связанных с остановкой котельной.
Для нормализации ситуации в экстренном порядке укомплектовываются и запускаются шесть теплопунктов.
«Диалог» № 6 от 25.01.2017
Подрядная организация, которая устанавливала оборудование химводоподготовки, покинула объект, не закончив работу: «Новая энергетика» прекратила платить, сославшись на финансовые сложности.
Руководство города к решению проблемы подключило правительство региона и прокуратуру. 17 января поступило письмо от собственника котельной, что работы возобновятся в начале февраля.
«Диалог» № 18 от 08.03. 2017
После многочисленных обращений «южан» в Полевской приехала делегация от региональной Общественной палаты.
Александр Ковалёв, глава ПГО:
– Котельная запущена в 2011 году с проектными нарушениями. По мощности она должна выдавать объём 1960 кубометров. На сегодняшний день этот показатель не превышает 1100, а двумя месяцами ранее – 990 кубометров. Ещё один серьёзный фактор: по проекту котельная должна была работать на питьевой воде, которая бы нагревалась и подавалась жителям горячей, но запитали с технического водопровода. Вода с Верхнего пруда без всякой подготовки течёт в трубы вместе с песком и грязью. В итоге теплообменники всегда забиты, а люди получают горячую воду отвратительного качества. Вдобавок ко всему отсутствует система деаэрации – содержание кислорода в тепловых сетях более чем в 100 раз превышает норму, отчего сети просто разъедает. Сегодня их общий износ – до 90%.
«Диалог» № 44 от 07.06.2017
Чтобы контролировать параметры работы котельной, администрация округа установила на объекте собственные приборы учёта.
Павел Казаков, заместитель главы администрации ПГО:
– Мы были вынуждены поставить такое оборудование. Теперь руководство муниципального коммунального предприятия, отдел ЖКХ администрации и глава округа в режиме реального времени могут отслеживать температуру и объём подаваемого тепла.
«Диалог» № 62 от 09.08. 2017
2 августа на сессии Думы из бюджета Полевского городского округа выделена субсидия МУП «ЖКХ «Полевское», одному из должников «Новой энергетики», на погашение кредиторской задолженности, а также средства на приобретение двух новых теплообменников и запорной арматуры на котельную.
«Диалог» № 64 от 16.08. 2017
Подготовка к отопительному сезону котельной «Новой энергетики» не ведётся. Объект за долги отключён от электроснабжения. Персонал, которому с апреля не выплачивалась заработная плата, находится в отпуске без содержания. Главный инженер «Новой энергетики» Надежда Сидорова пояснила, что денег на подготовку котельной нет, оборудование закупать не на что: организации должны компании почти 100 миллионов рублей.
Артём Минак, главный специалист отдела оперативного контроля развития коммунальной инфраструктуры и обращения с твёрдыми коммунальными отходами Министерства энергетики и ЖКХ Свердловской области (во время выездного совещания в Полевском):
– В прошлый отопительный сезон ни гидравлический, ни температурный параметры на котельной не соответствовали норме, в связи с чем было много жалоб жителей. Хотелось бы обратить внимание собственника объекта, Евгения Николаевича Дюльдина, на персональную ответственность за предоставление услуг по теплоснабжению города. О проблемах, существующих в Полевском, будет доложено министру энергетики ЖКХ Свердловской области Николаю Смирнову. В случае необходимости министерство инициирует совещание на своём уровне с приглашением лично Евгения Николаевича и представителя администрации ПГО.
«Диалог» № 66 от 23.08.2017
В настоящее время действующая администрация ПГО при поддержке МинЖКХ прилагает все усилия, чтобы отопительный сезон начался не позднее 25 сентября. Заключены договоры на ремонт магистральных и квартальных сетей на общую сумму 48 миллионов 887 тысяч рублей. Деньги выделены из областного бюджета.
